好きがつまったこだわりのガレージハウス by DULTON HOME=長期優良住宅認定
坂戸市T様
お施主様邸別|すべて
建築中レポート
- 1. 2024年11月16日
-

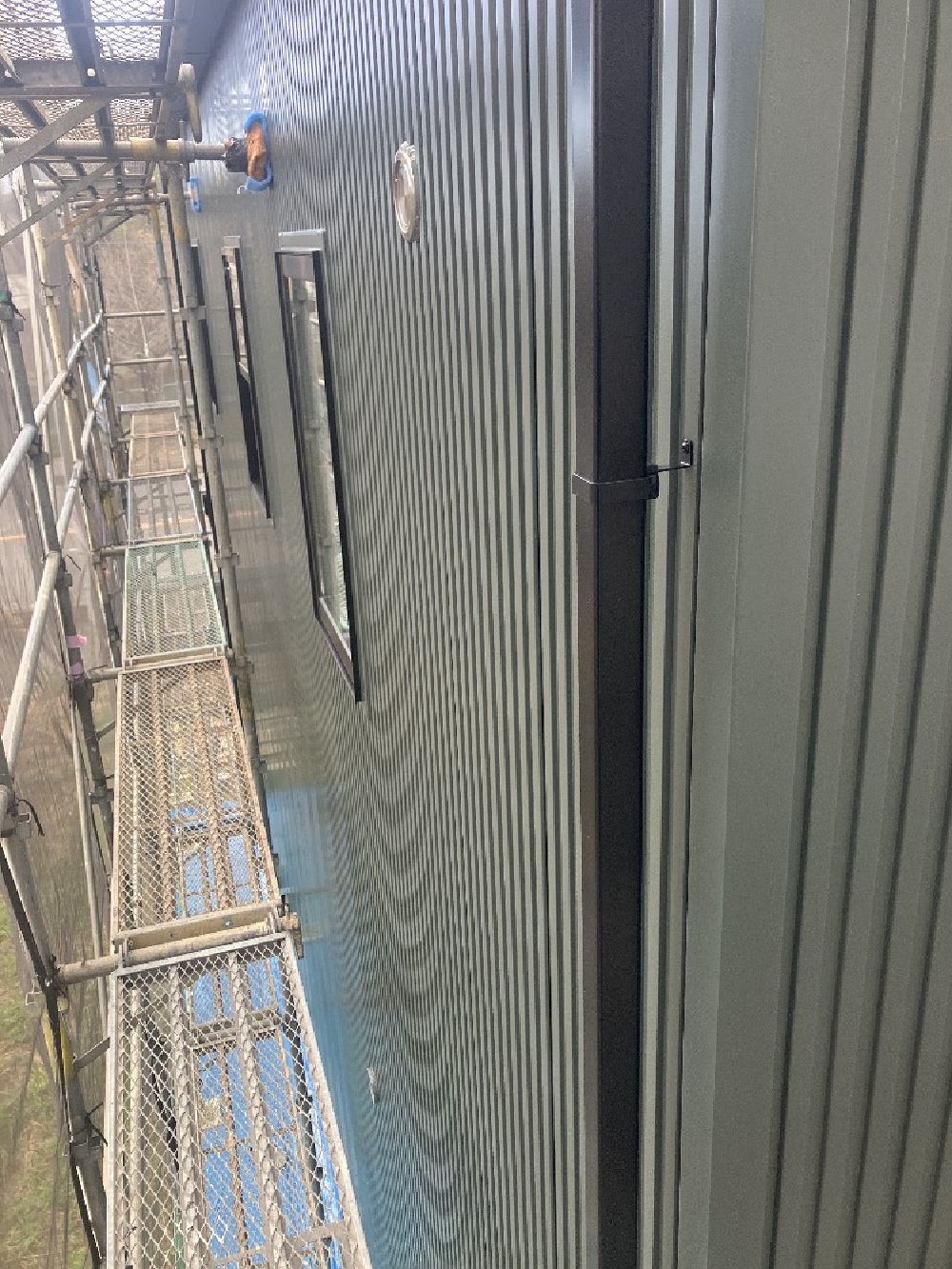

外装完了
仕上げのサイディングが貼り終わり、雨樋や外部電材の取付をして作業完了です!
- 2. 2024年10月31日
-

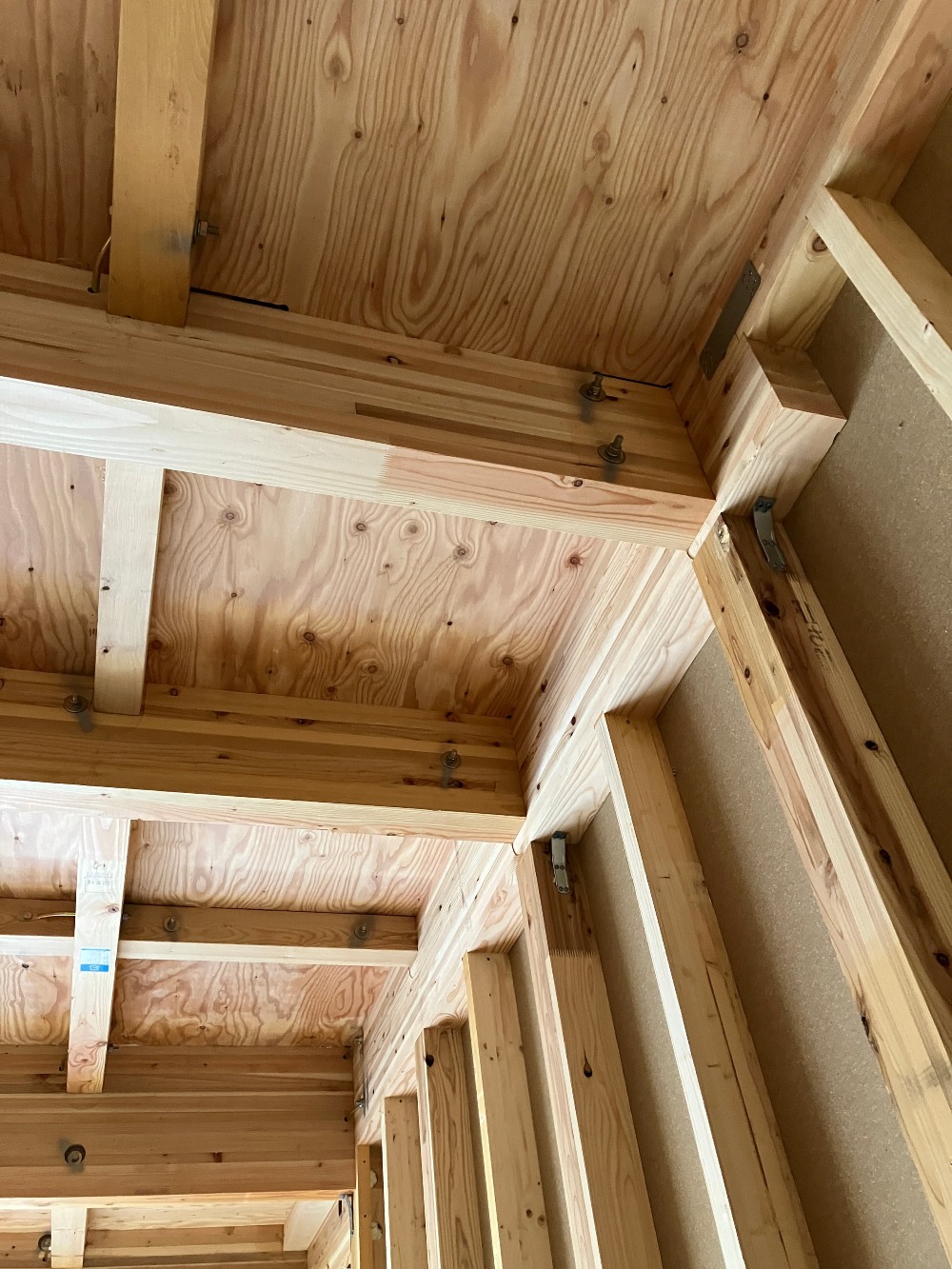

木完
木工事が完了しました。棚の位置やボードビス等、チェックして内装工事へと進みます!
- 3. 2024年10月29日
-
サイディング貼り
外部の仕上げのサイディングを貼り進めています。最近は雨が多いので、スケジュール管理とより慎重に施工していきます。
- 4. 2024年10月21日
-

軒天仕上げ
外部の天井仕上げ材を貼りました。ガレージの天井にも色違いの仕上げ材を貼っています。
- 5. 2024年10月07日
-

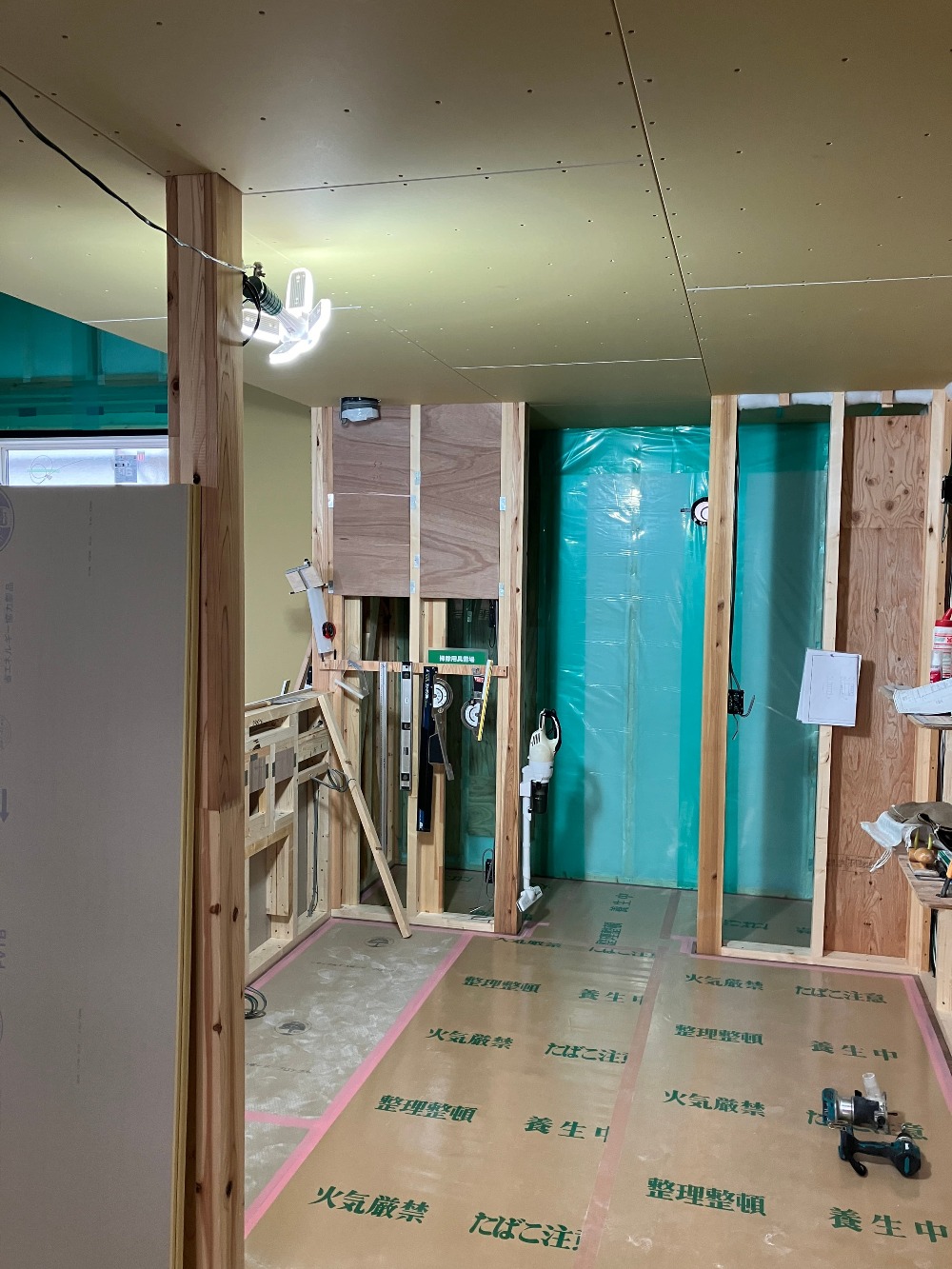

ボード貼り
室内の天井や壁の石膏ボードを貼り始めました。壁には、棚等の下地をあらかじめ施工してあります。
- 6. 2024年10月04日
-

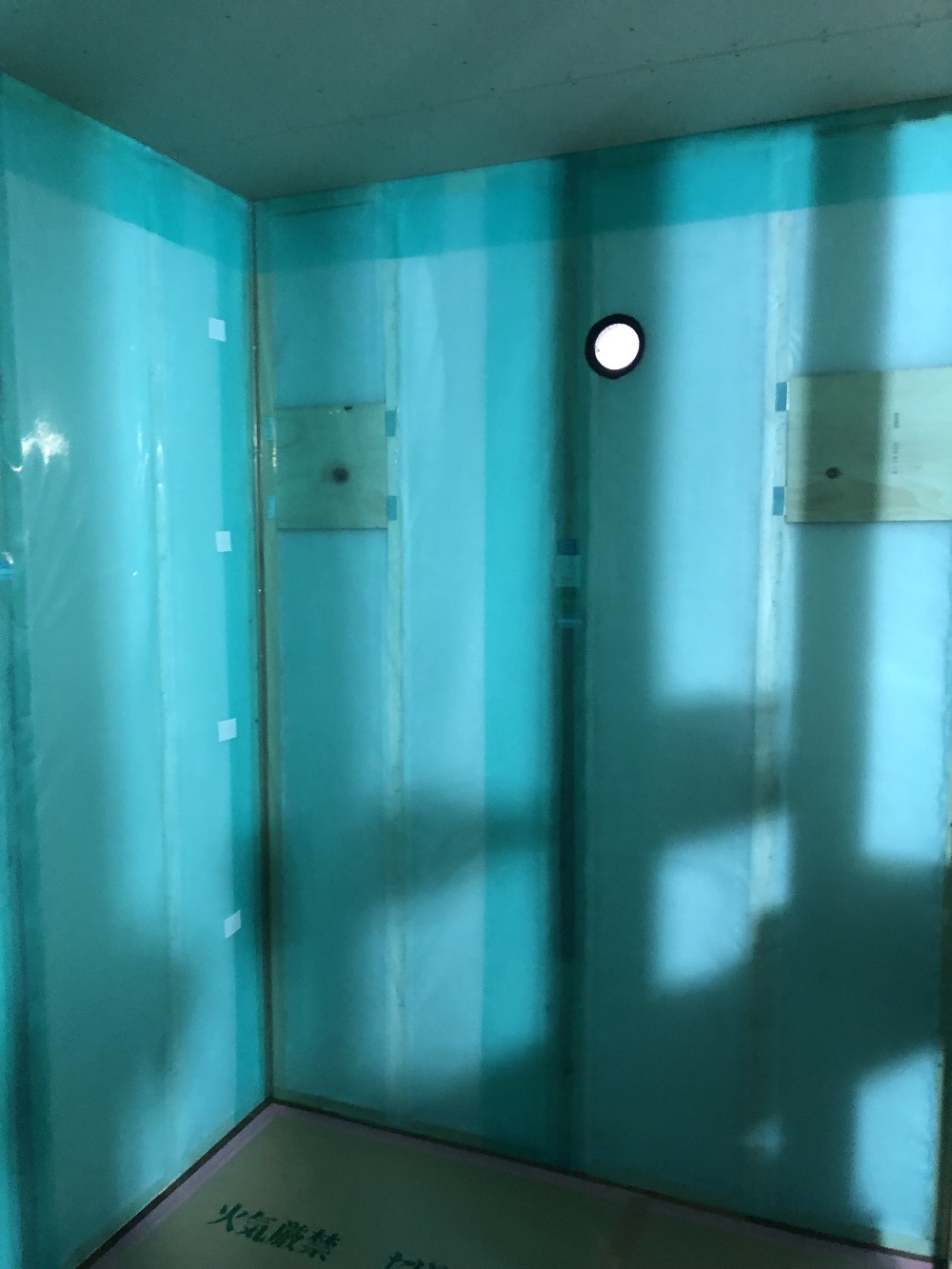

シート張り
ボードを貼る前に防湿シートを外部に面した壁天井に張りました。とても美しく丁寧に施工してくれていますね。
- 7. 2024年09月26日
-
断熱材入れ
外部面の壁・天井に繊維系の断熱材を充填しました。
- 8. 2024年09月21日
-

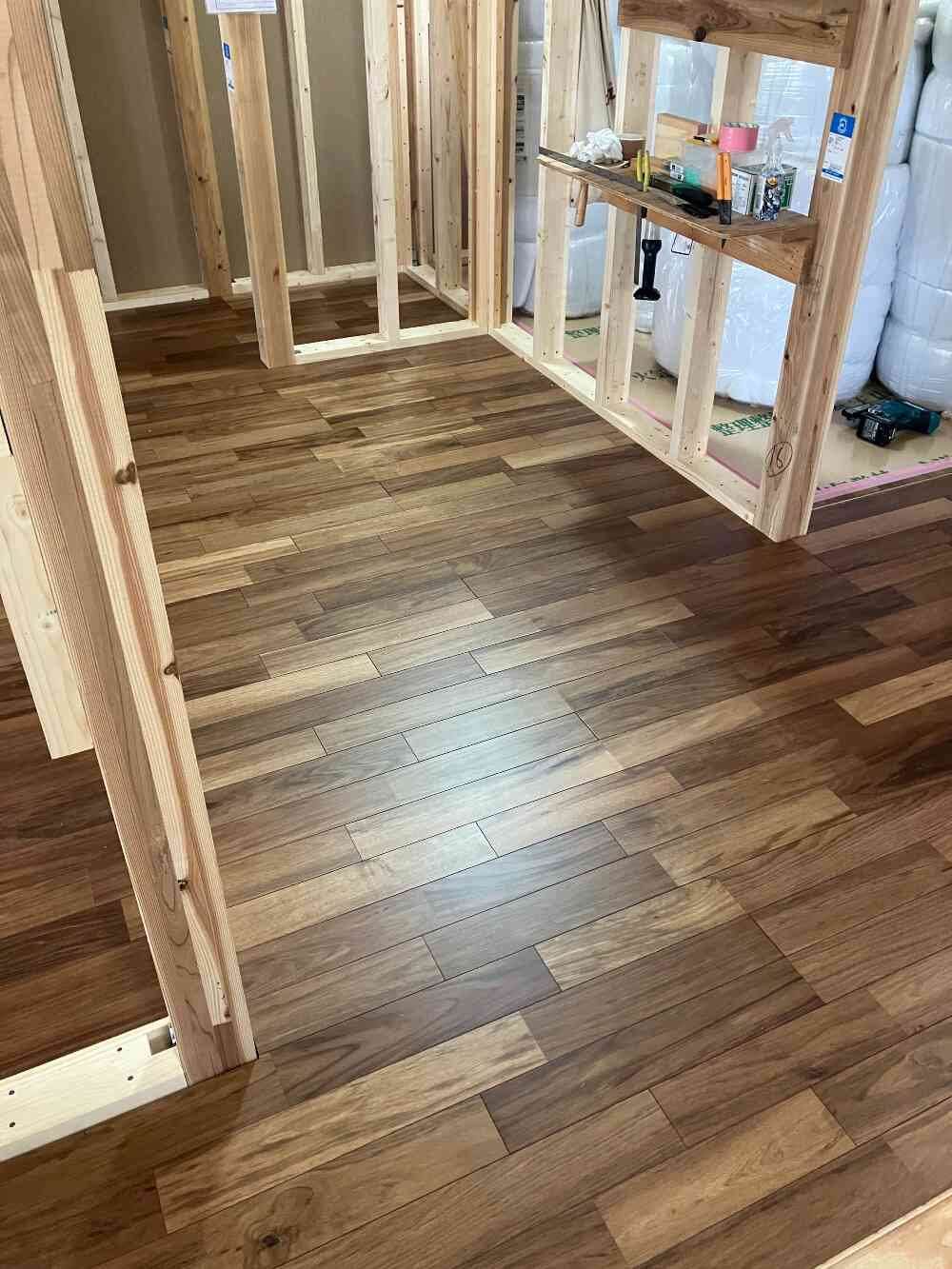

床貼り
床仕上げのフローリングを貼りました!濃淡のコントラストがきつめの素敵なフローリングです。
- 9. 2024年09月03日
-
構造検査
第三者による保険の構造検査を行いました。
- 10. 2024年08月29日
-

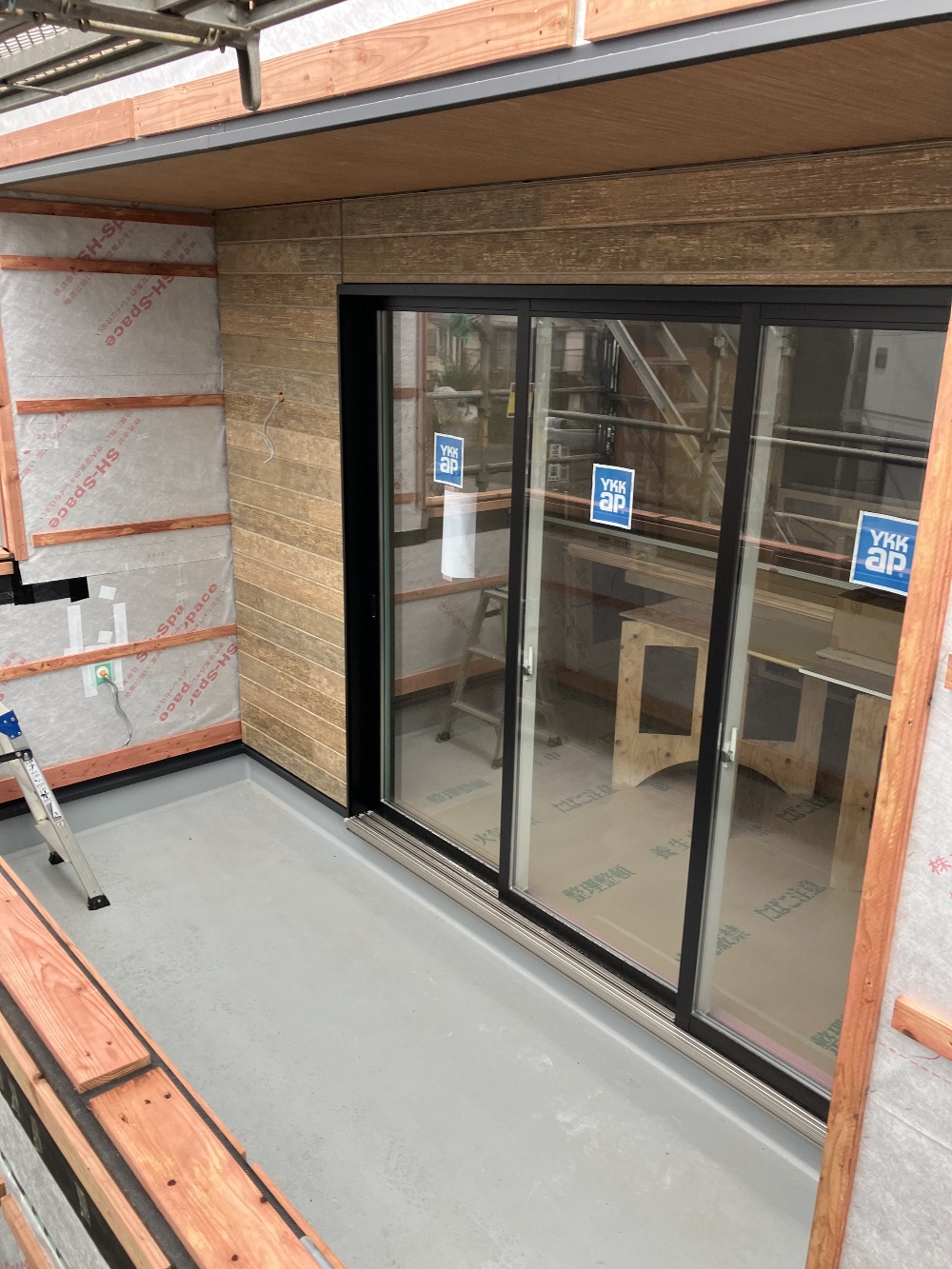

バルコニー防水
バルコニーのFRP防水の施工を行いました!暑いなかの作業で、大変そうでしたが頑張ってくれていました。
- 11. 2024年08月27日
-

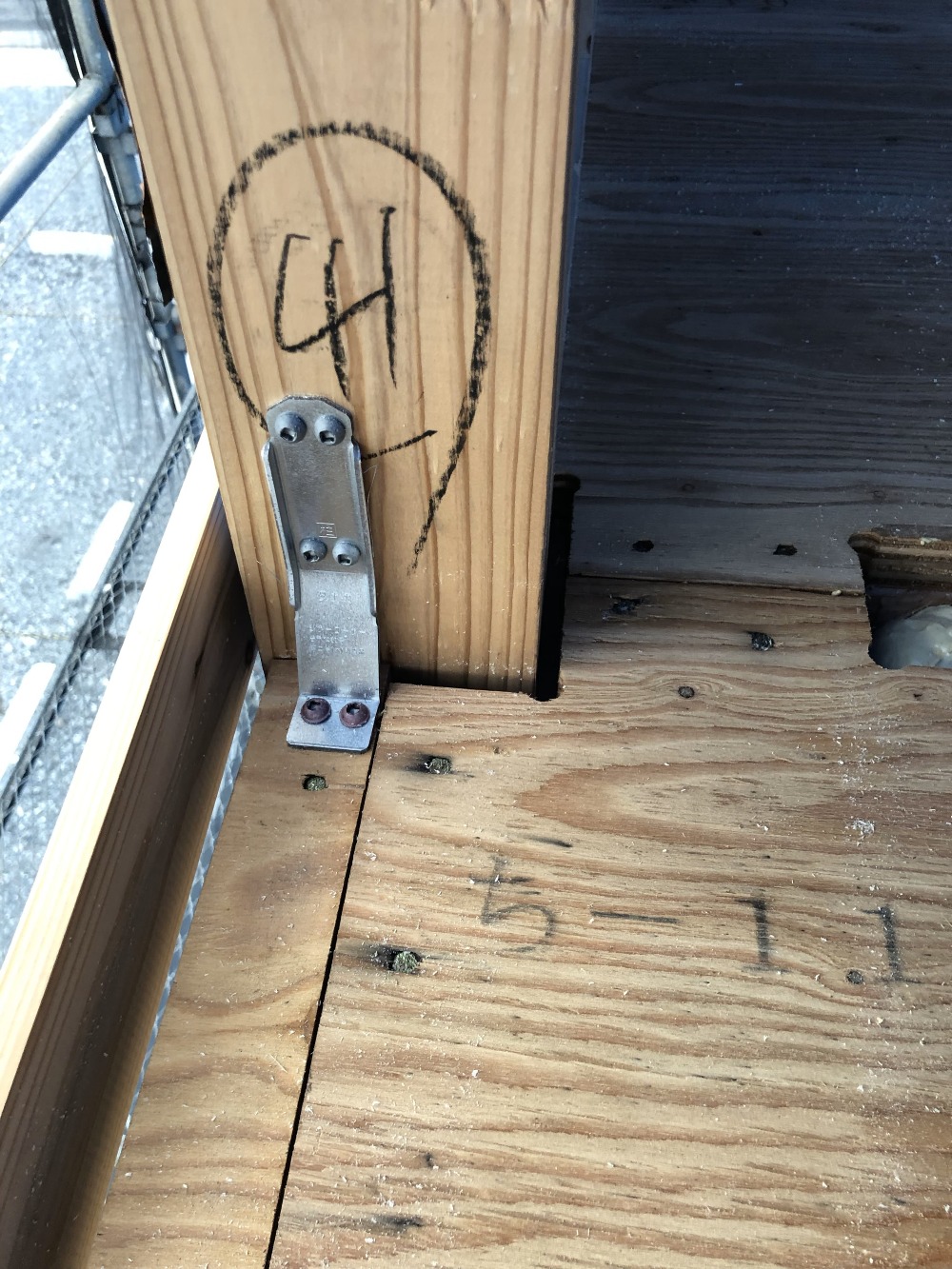

ボルトチェック
構造の梁を補強する羽子板ボルトの締めのチェックを行いました。確認した箇所には、マーキングしています。
- 12. 2024年08月08日
-
柱金物
全ての柱に【引抜の補強の金物】を取り付けています。
- 13. 2024年08月06日
-
ルーフィング
屋根の下地、防水紙のルーフィングを施工しました。ルールに則った施工がされているかも、きちんとチェックします。
- 14. 2024年08月05日
-

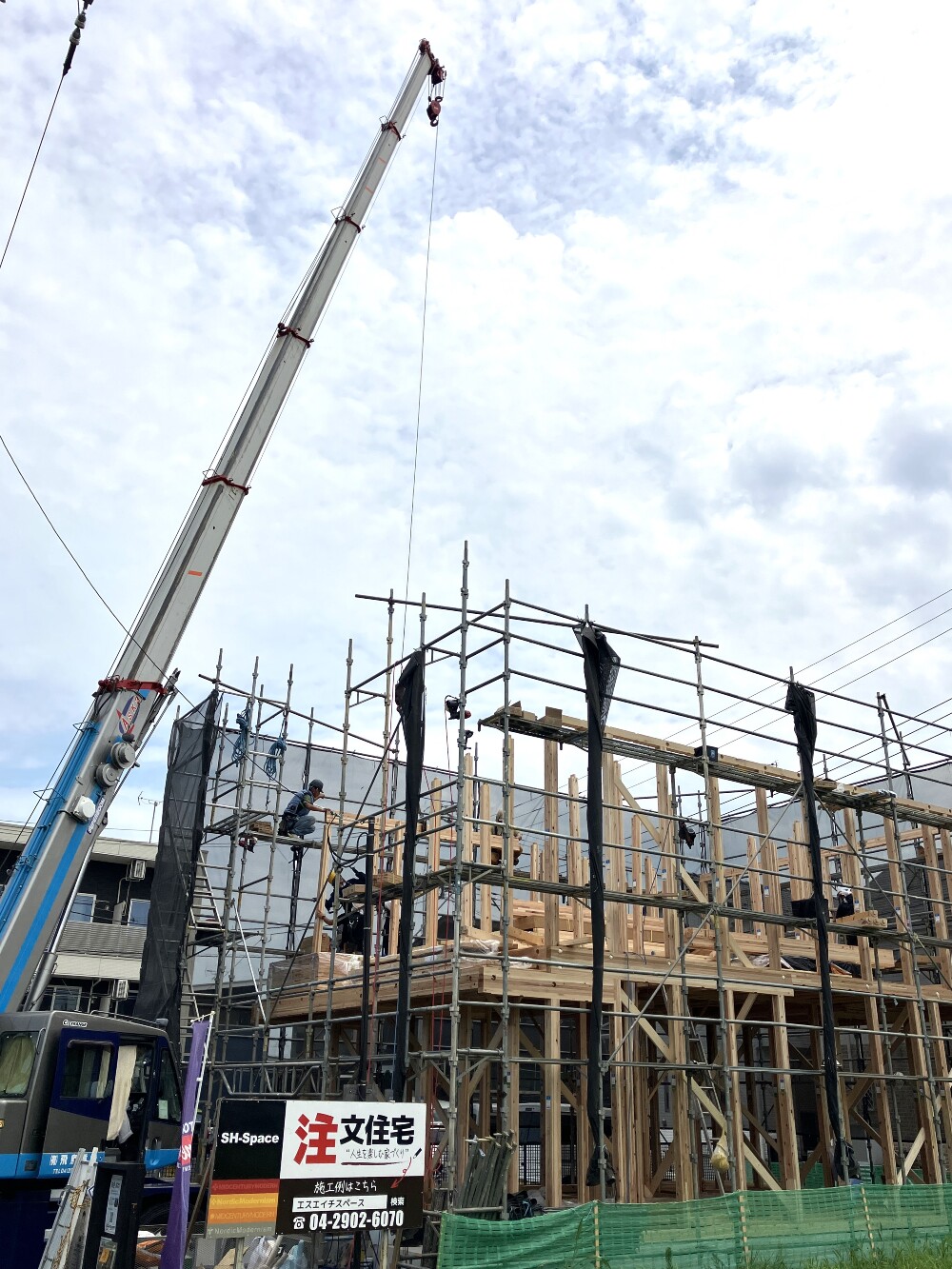

上棟
建物の上棟作業を行いました!暑い暑い気温のなか、皆さん頑張ってくれました。
- 15. 2024年07月26日
-
現場外部養生
足場を組む前に外部の土等を建物内に入れないように敷地に養生をおこないました。
- 16. 2024年07月23日
-
しばらく養生
ここ最近は、ピンポイント豪雨といいますか予想外の雨が多いため養生をしっかりしています。大工さんありがとうございました。広い土間スペースは、ガレージですよ。
- 17. 2024年07月23日
-
床合板
断熱材の上には、このように床合板を敷いていきます。当社は28㎜の厚さのものをしいているので重さもあり、作業がなかなかの重労働です。ちなみに他社さんは、24㎜の採用が多いようです。
- 18. 2024年07月23日
-
床断熱材
土台の間に断熱材を充填して、その上に床合板(当社は28㎜の厚さのものを!※他社は24㎜の多い)を敷いて、1階の床組完了です。
- 19. 2024年07月22日
-
土台敷
基礎の上に土台を乗せて固定していきます。
- 20. 2024年07月18日
-

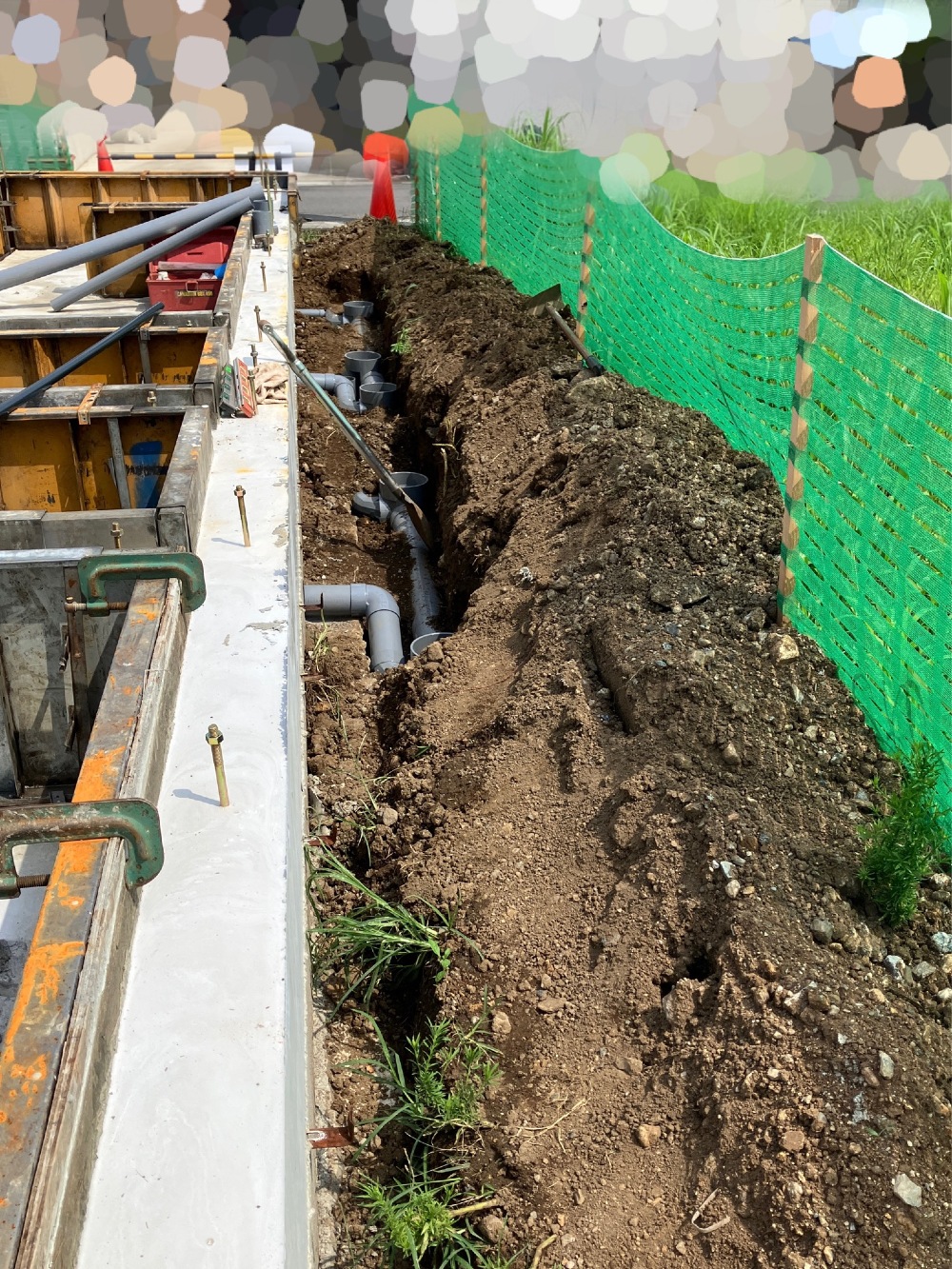

先行配管
外まわりの給排水配管を施工中、建物がまだない状態で施工となります。
- 21. 2024年07月12日
-
型枠
耐圧盤のコンクリート打設後に、立上りの型枠を設置しました。
- 22. 2024年07月06日
-
配筋工事完了
基礎の鉄筋が組み終わりました。検査を受けてコンクリート打設の予定に進みます。
- 23. 2024年07月02日
-
防湿シート
砕石の上に湿気が上がらないようにシートを敷いて下地の完成です。
- 24. 2024年07月01日
-
砕石敷
掘削したあとに、砕石を敷き、転圧をして平らにしていきました!
- 25. 2024年06月27日
-
着工前ミーテイング開催
たくさんの職人さんやメーカーさん関係者の方に、ご参加いただきました!お施主様との出会いや、プランについて、現場の留意事項等々を細かく共有させていただきましたよ。お仕事後の開催にも関わらずありがとうございました。安全に進めていきます!
- 26. 2024年06月25日
-
遣り方
基礎着工しました。位置出し、高さ確認の遣り方を行い、工事を進めていきます。
- 27. 2024年06月23日
-
顔合わせ
とても驚愕のタイミング・・・T様ご家族の打合せ中、木工事を担当する大工さんが季節のご挨拶いらしてくれました。記念に写真を撮らせていただきました!
- 28. 2024年06月21日
-
仮設設備設置の確認
先日着工に向けて諸々の仮設設備が設置され、確認作業に行ってきました。いよいよ来週から基礎工事が始まります!梅雨入りで、天候と相談しながらの工事となりますが、万全に安全に行っていきます。
- 29. 2024年05月10日
-
建物の配置確認
大切な確認!図面と照らし合わせ、現場での建物配置をしました。現場でスケールをあてお施主様と打合せすると、どんどんイメージが湧いてきますよね♪奥様とRちゃんと私は、日傘の下で様子を伺い(笑)
- 30. 2024年05月10日
-
土地のお清め②
とても良い「気」を感じるお土地で、記念撮影! Rちゃん、まぶしいくらいの天気でしたね♪
- 31. 2024年05月10日
-
土地お清め①
気持ちいい晴天の日、土地のお清めを行いました!土地の四隅と中央へ、お米・お塩・お酒にてお清め、工事の安全を祈願しました。
- 32. 2024年05月02日
-
省エネルギー性能についての説明
仕様打合せに入る前に一級建築士斎木より、住宅に関する省エネルギー性能についての説明をT様へお話させていただきました!当社の住宅は、省エネルギー性のみならず「耐震性能も最高ランクの耐震等級3」及び「許容応力度計算」も実施した「高性能な住まい」としています。ホッコリした時間が流れるなか、Rちゃんはゴクゴクぐずり知らず!最近では、よく笑ってくれます♪
- 33. 2024年04月30日
-
切下げ工事完了
道路の縁石の切下げ工事申請をしてから、早2カ月。工事が完了しました!お土地へのアクセスも格段によくなりましたね♪もう雑草が・・・雨と晴れが交互にくると成長が物凄いです!
- 34. 2024年04月12日
-
ダルトンホーム3棟目!
当社3棟目のダルトンホーム☆ 駅近ながら落ち着いたお土地!申請がまだまだかかり着工は先ですが、管理と準備に入りました。
- 35. 2024年04月08日
-
お打ち合わせ風景
T様ご夫婦とワイドバルコニーの腰壁の高さについて打合せ中をパチリ♪座って見える景色を想像して、入念に決めていきます。楽しそうなご夫婦に抱かれているRちゃんは、びっくりするくらいおとなしい!まったくぐずらない赤ちゃんです。
- 36. 2024年04月02日
-
地縄張り
申請業務は、まだたくさんありますが!敷地内に地縄を張り、建物の位置等をしっかりと落とし込みます。お施主様も建物の配置がイメージしやすくなるかと思います。とても良い土質なので、雑草も伸びるのが早い(笑) まめに、雑草抜きに行かなくてはですね!
